deger16
WT Kullanıcı
- Mesajlar
- 1,361
- Puanlar
- 1,675

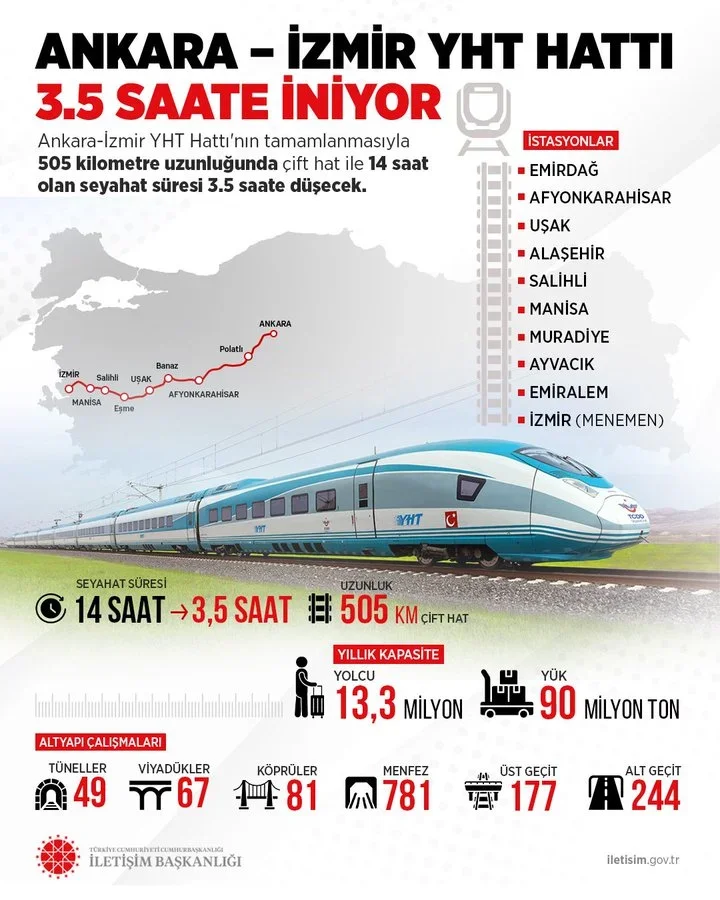

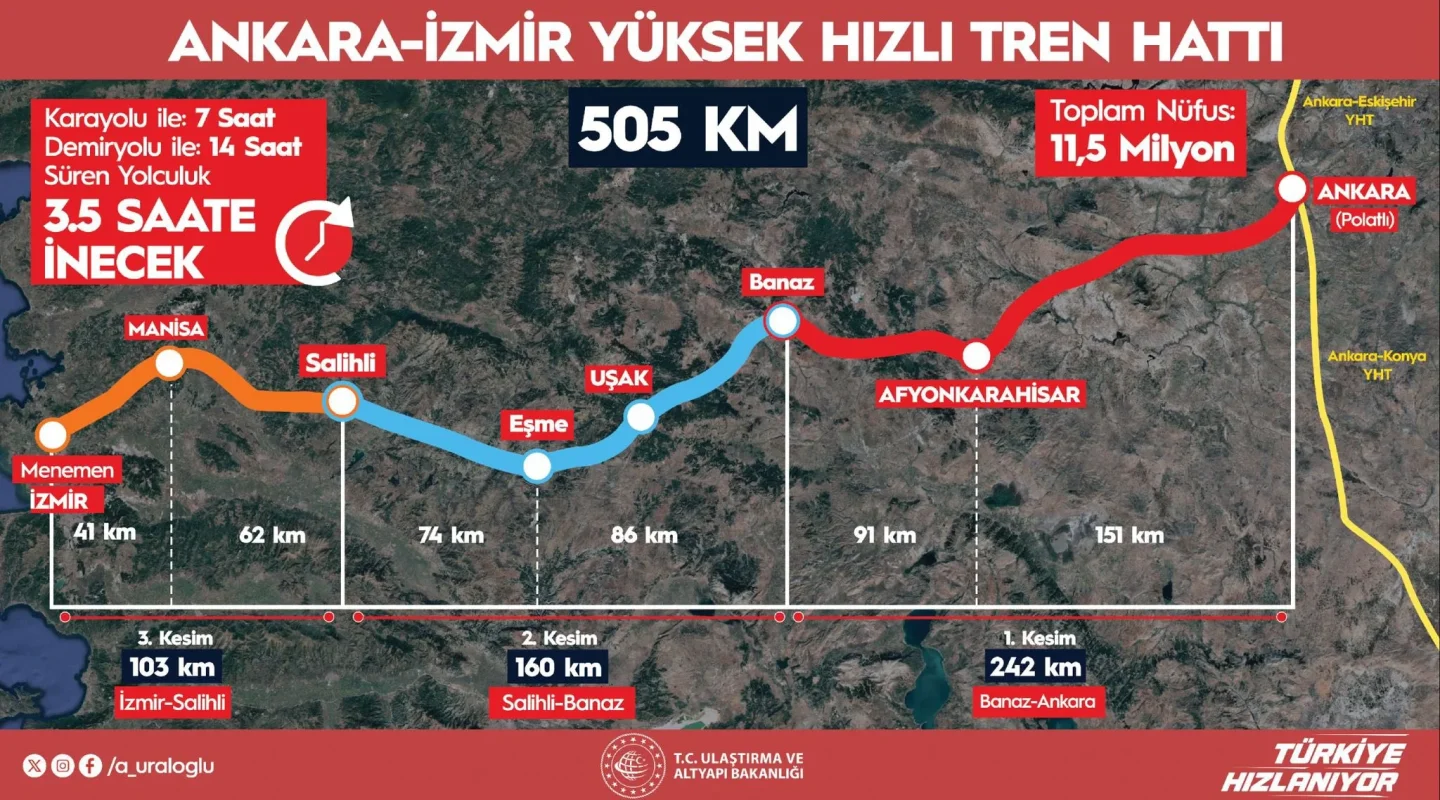

Ağustos 2025 itibarıyla Ulaştırma ve Altyapı Bakanlığı'nın yaptığı son açıklamalara göre, Ankara-İzmir YHT hattındaki inşaat çalışmaları farklı kesimlerde farklı oranlarda ilerlemiştir.Tamam şimdi projede % kaç ilerleme oldu onu açıklasınlar bakalım.

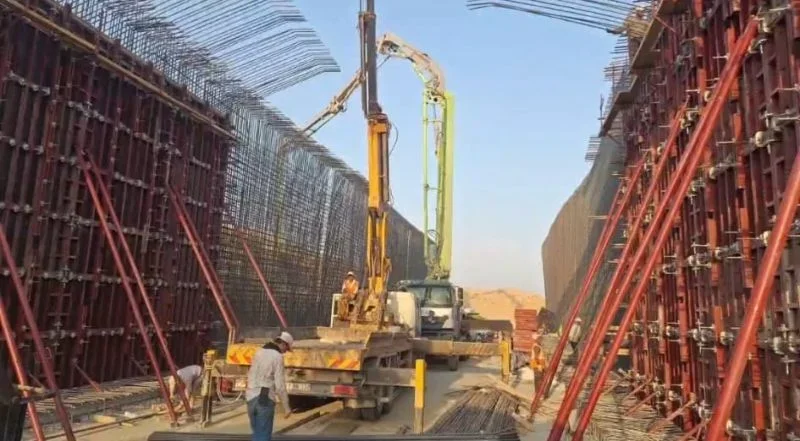

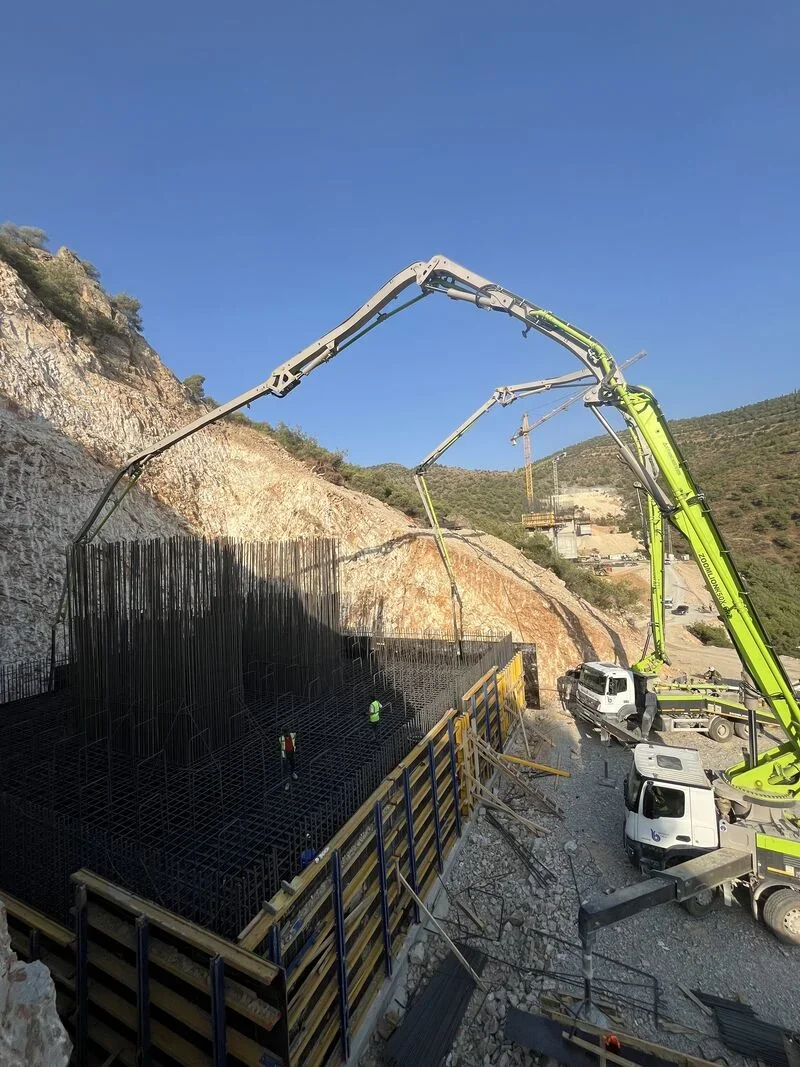

- Polatlı-Afyon kesimi: Bu etapta zemin çalışmaları yüzde 97, köprü ve viyadükler ise yüzde 90 oranında tamamlanmış durumda. Tünellerdeki ilerleme ise yüzde 75 seviyesinde.
- Banaz-Eşme, Eşme-Salihli ve Salihli-Manisa kesimleri: Bu bölgelerdeki altyapı çalışmalarının genelinde ise yüzde 77'lik bir ilerleme kaydedildiği belirtiliyor.
